Sapiranga – Economia e preocupação com o meio ambiente são alguns dos objetivos definidos pela Câmara de Vereadores a partir da instalação de placas solares no prédio público. Porém, apesar de aprovada a ideia, ainda não está sendo possível usufruir deste meio de energia sustentável.

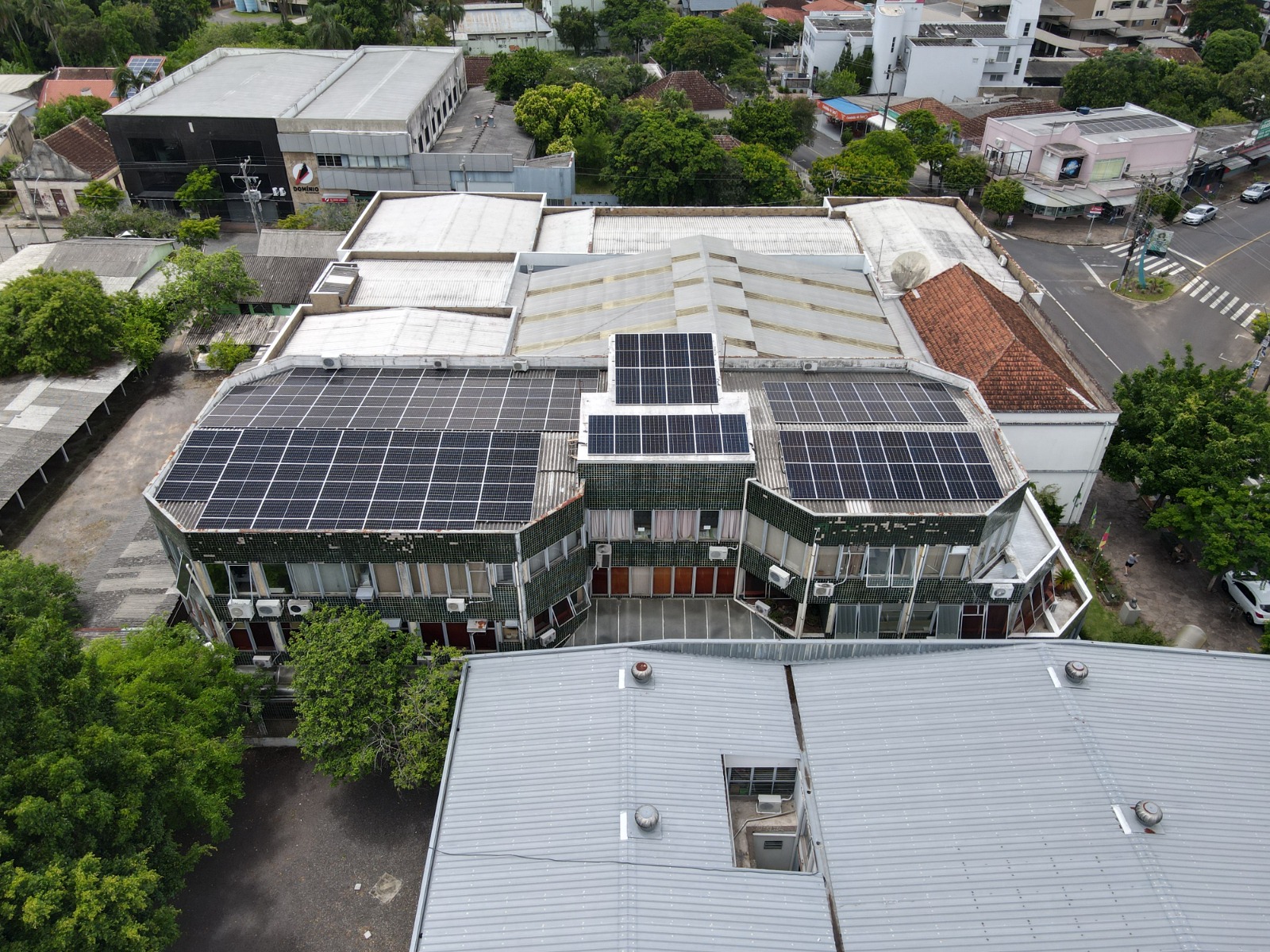

O projeto para instalação das placas vem desde 2023. Em janeiro deste ano, foram feitas as instalações de 130 painéis após a conclusão da etapa de licitação. Conforme a Câmara, todo esse processo foi autorizado e homologado pela Rio Grande Energia (RGE), concessionária responsável pelo serviço de distribuição de energia elétrica em vários municípios do estado.
Porém, em fevereiro, quando seria feita a conexão após a vistoria da concessionária, foi constatada a incompatibilidade entre a subestação do prédio e as normas vigentes da RGE, impossibilitando a ligação dos meios de energia. Assim, as placas, mesmo instaladas, seguem sem gerar energia para o Legislativo sapiranguense.
Irregularidades
A situação não corresponde às expectativas da Casa Legislativa de Sapiranga. Conforme a mesma, a própria RGE autorizou o projeto enviado pela empresa e pelo engenheiro no início das tratativas, o que caracteriza essa decisão final de sistema não compatível como indesejada.
A Câmara esclarece que “não consta nenhuma irregularidade com a instalação dos painéis em si, mas a incompatibilidade do transformador, pelo fato de ser de uma potência alta, e o que constava para eles (RGE) era um transformador de potência menor”.
Recursos e processo licitatório
Mediante este imbróglio, o Legislativo, na liderança de seu presidente, vereador Leandro Costa, decidiu por contatar a Prefeitura de Sapiranga, a fim de comprar os equipamentos necessários e fazer os reajustes demandados para definição deste processo de instalação.
O diálogo entre Executivo e Legislativo não progrediu e, assim, Leandro decidiu por abrir licitação e realizar os ajustes necessários com recursos da Câmara. O processo licitatório ainda não foi concluído, mas a expectativa é de que, ainda neste ano, o prédio público se abasteça de energia solar.
